Kalannin aurinkovoimala valmistuu ensi vuonna – Energiaa tuotetaan osittain jo tämän vuoden lopulla

0

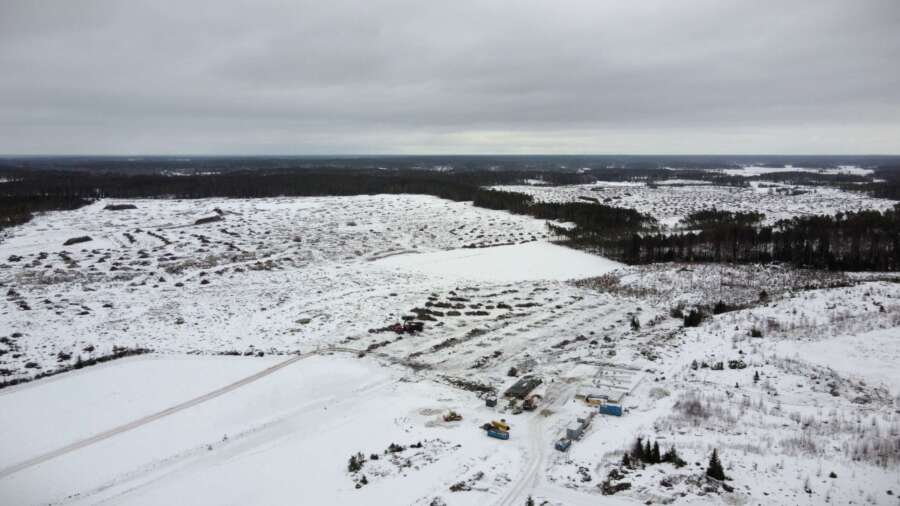

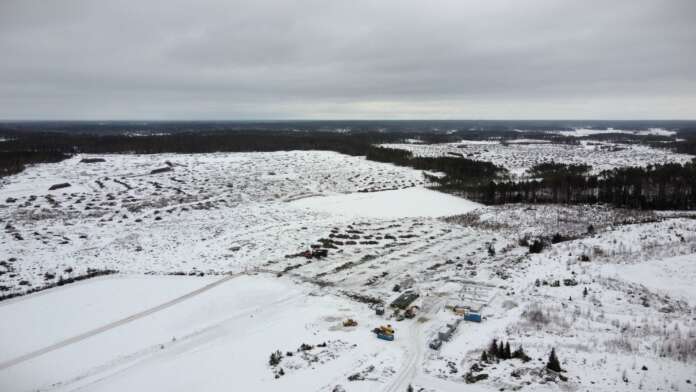

Tältä Kalannin aurinkovoimalan alueella näytti helmikuun alussa. Kuva: Kari Jalava

Sähköyhtiö Helenin Kalannin Mannersuon alueelle rakennuttama aurinkovoimala valmistuu ensi vuoden aikana. Kova talvi ja maaston olosuhteet ovat siirtäneet suunniteltua valmistumisajankohtaa. Alkuperäisen suunnitelman mukaan puiston piti valmistua vielä tämän vuoden aikana.

– Tavoittelemme puiston valmistumista vuoden 2025 aikana. Osittaisen energiatuotannon on tarkoitus alkaa vielä kuluvan vuoden lopussa, sähköyhtiö Helen Oy:n vanhempi projektipäällikkö Petri Polvilampi kertoo.

Aurinkovoimalan tekninen suunnittelu kesti odotettua kauemmin, mutta puuston kaato alueelta eteni suunniteltua nopeammin. Varsinaiset rakennustyöt alkoivat viime kesänä.

Aurinkoenergian tuotantoalueen paneelien asennustöiden piti alkaa jo syksyllä, mutta Polvilammen mukaan näin ison kokoluokan projektissa pienet muutokset suunnitelmiin ovat lähes välttämättömiä.

– Olosuhteiden vuoksi tässäkin projektissa on jouduttu joustamaan aikataulusta ja töiden suorittamisjärjestyksestä. Työmaalla työt etenevät kuitenkin hyvää vauhtia, Polvilampi korostaa.

Tammikuun alussa työt alkoivat lumen raivaamisella ja muilla aputöillä, joilla varmistetaan maansiirtotöiden ja paneelirakenteiden asennustöiden eteneminen.

Aurinkovoimalaan tulee aidattua paneelialuetta vajaat 200 hehtaaria. Puisto on kuitenkin alkuperäistä 300 hehtaarin kokoaan pienempi, koska ympäristöluparajoitteet pienensivät alkuperäisiä suunnitelmia. Sähköyhtiö Helen on ostanut toimintavalmiin aurinkovoimalan norjalaisyhtiö Ib Vogtilta, jonka nimiin puiston rakentaa IBV Suomi Oy.

Puiston maa-alueet on joko ostettu tai vuokrattu maanomistajilta noin 40 vuodeksi. Kalantiin tulee useampi alue, joihin aurinkopaneeleita asennetaan. Alueiden väliin on tulossa suojavyöhykkeitä ja viheryhteyksiä.

– Aurinkovoimalan pohjoispuolen paneelirakenteiden asentaminen on aloitettu ja ensimmäinen erä paneeleita on matkalla kohti työmaata. Kalantiin tulee kymmeniä tuhansia paneeleita, Polvilampi lisää.

Aurinkovoimalan alueet rakennetaan lohko kerrallaan ja tuleva sähköntuotanto käynnistyy myös tietty alue kerrallaan. Kiireisin työvaihe aurinkovoimalan työnmaalla on Polvilammen mukaan ensi kesänä.

– Silloin tapahtuu monenlaista ja tavaraliikennettä on runsaasti, Polvilampi toteaa.

Fakta
Mistä on kyse?

Kalantiin on nousemassa 206 megawatin aurinkovoimala.
Sen vuosituotanto vastaa 11 000 omakotitalon tai 34 000 kerrostalokaksion vuosittaista sähkönkulutusta.
Kyseessä on yksi Suomen suurimmista rakenteilla olevista aurinkopuistoista.
Kalannintien molemmin puolin rakennetaan kolmisenkymmentä muuntamoa ja sähköasema.
Sen avulla paneelien tuottama sähkö siirretään Fingridin sähkönsiirtoasemalle ja valtakunnan verkkoon.
Hankkeen kustannusarvio on noin 200 miljoonaa euroa.
Uusikaupunki saa aurinkovoimalasta noin 600 tuhannen euron kiinteistöverotulot vuosittain.
