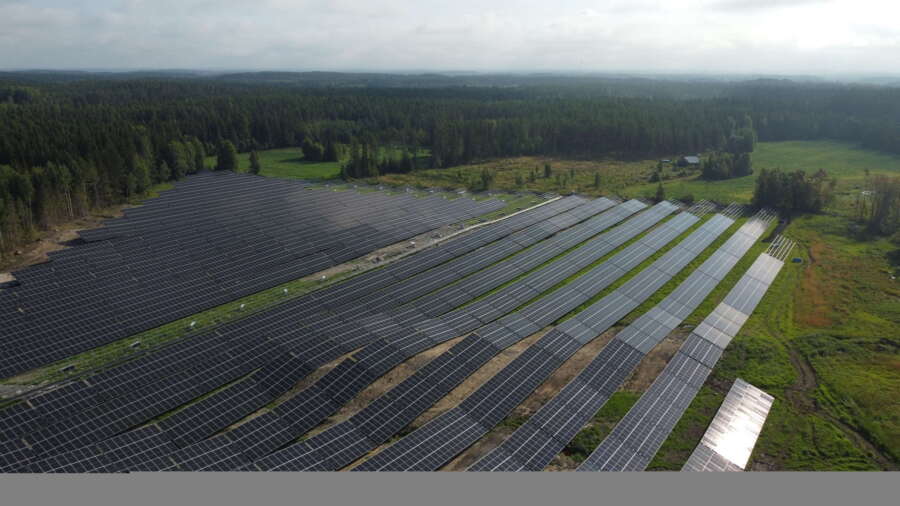

Runsaan vuoden rakentamisen jälkeen reippaasti yli puolet Kalannin Mannersuon alueelle tulevan aurinkovoimalan paneeleista on asennettu. Alueen pohjoispuolen aurinkopaneeliasennukset ovat lähes valmiit lukuun ottamatta muutamia poikkeuksia. Eteläpuolella paneelien asennus jatkuu kevääseen asti.
– Myös aurinkovoimalan pohjoisen puolen aita on rakenteilla, kertoo Helen Oy:n vanhempi projektipäällikkö Petri Polvilampi.
Kalannin aurinkovoimalla on jaettu 12:een alueeseen, joiden väliin tulee suojavyöhykkeitä ja viheryhteyksiä. Aurinkovoimalan alueelle tulee aidattua paneelialuetta vajaat 200 hehtaaria, johon tulee noin 380 000 aurinkopaneelia. Voimalan tuleva 206 megawatin teho vastaa yli 20 000 kotitalouden sähköntarvetta.
– Fingridin muuntoaseman vieressä sijaitsevalle sähköasemalle johtavien keskijännitekaapeleiden asennukset voimalan pohjoispuolella ovat valmiita ja niihin liittyvä kantatien alitus tehtiin kesällä, Polvilampi lisää.
Aurinkovoimalaan liittyvät maan murskaustyöt ovat valmiita, mutta maansiirtotöitä tehdään yhä sekä alueen pohjois- että eteläpuolella. Voimalan toimintaan liittyvä sähköasema on saatu valmiiksi.
– Sähköaseman osalta käyttöönottovaiheen tarkastukset ovat käynnissä ja valmistuvat pian. Tarkastuksia tehdään työn edistymisen mukaan, hän kuvailee.
Puiston testausvaihe on kuitenkin jo pitkällä. Sähköaseman toimintaa on testattu jo kesällä ja se on nyt talven kuluessa otettu virallisesti vastaan urakoitsijalta. Sähköasema on kytketty jo kytketty valtakunnalliseen verkkoon.
– Osassa aluetta on jo aloitettu esikäyttöönottotestit eli muuntajia ja muita testataan. Seuraavaksi aloitetaan sähkön syöttö alueelta asemalle, Polvijärvi lisää.
Sähköyhtiö Helen on ostanut toimintavalmiin aurinkovoimalan norjalaisyhtiö Ib Vogtilta. Työmaalla työskentelee Polvijärven mukaan tällä hetkellä noin 200 henkilöä, mutta työmaa hiljenee jouluksi. Alihankkijoita on sekä Suomesta että ulkomailta. Aurinkovoimalan piti alun perin valmistua tänä vuonna, mutta viivästyksiä aiheutti odotettua kauemmin kestänyt tekninen suunnittelu. Mikä tilanne nyt on?
– Nykyisen arvion mukaan aurinkopuiston sähköntuotanto alkaa ensi keväänä tai kesällä ja voimala valmistuu vuoden 2025 aikana, Polvijärvi sanoo.
Valmistuessaan puisto toimii etävalvotusti ja alueella on kameravalvonta. Huoltotöistä Helen tekee sopimukset paikallisten tahojen kanssa.
Eri mittausten mukaan Kalanti vastaa aurinkoresurssiltaan Pohjois-Saksaa, joten tutkimusten mukaan alue sopii aurinkosähkön tuotantoon. Tämän syksyn aikana on kuitenkin satanut paikoin runsaasti sekä vettä että lunta, onko tämä vaikuttanut aurinkovoimalan työmaalla jotenkin?
– Vaikutukset ovat olleet vähäisiä. Työmaan turvallisuudessa huomioidaan aina olosuhteet, joten esimerkiksi myrskyiset päivät voivat vaikuttaa paneeliasennuksiin, hän lisää.
Uudenkaupungin Sanomien lukijat ovat useamman kerran ottaneet toimitukseen yhteyttä ja kysyneet, että mihin aurinkovoimalan hulevedet eli sade- ja kuivatusvedet ohjataan. Mikä tilanne niiden kanssa on?
– Käymme alueen hulevesijärjestelmän huolellisesti läpi ja arvioimme, onko lisätoimenpiteille tarvetta. Marraskuun loppupuolella riehuneen Jari-myrskyn aiheuttaman poikkeuksellisen tulvatilanteen seurauksena varmistamme myös, että laitos pystyy toimimaan kaikissa olosuhteissa, totesi projektipäällikkö Polvilampi.
Fakta
Mistä on kyse?
Kalantiin on nousemassa 206 megawatin aurinkovoimala.
Kyseessä on yksi Suomen suurimmista rakenteilla olevista aurinkopuistoista.
Sähköyhtiö Helen on ostanut toimintavalmiin aurinkovoimalan norjalaisyhtiö Ib Vogtilta.
Kauppa syntyi vuonna 2022.
Kalannintien molemmin puolin rakennetaan kolmisenkymmentä muuntamoa ja sähköasemaa.
Paneelien tuottama sähkö siirretään Fingridin sähkönsiirtoasemalle ja valtakunnan verkkoon.
Hankkeen kustannusarvio on noin 200 miljoonaa euroa.
Uusikaupunki saa aurinkovoimalasta noin 650 000 euron kiinteistöverotulot vuosittain.
Puiston maa-alueet on joko ostettu tai vuokrattu maanomistajilta noin 40 vuodeksi.
Sen jälkeen alue esimerkiksi entisöidään tai siihen tehdään uusi energiantuotantoalue.
